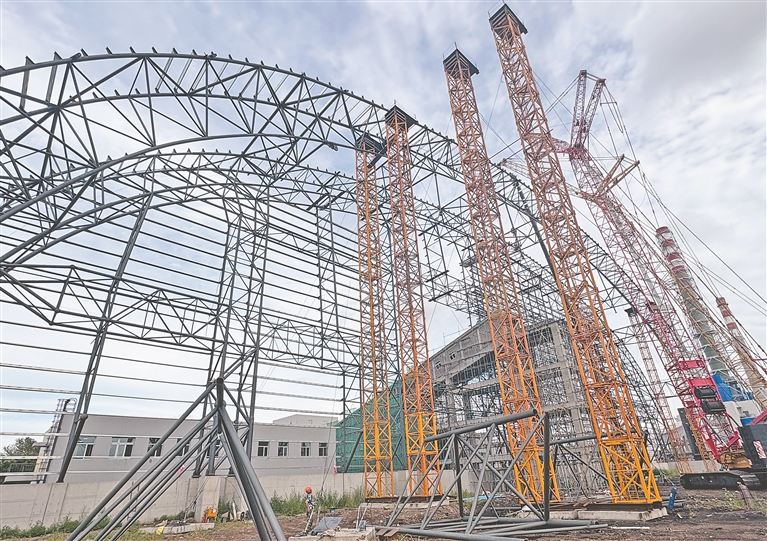

钢结构拼装施工。本报记者杜清玉摄
近日,由龙安三公司承建的哈尔滨哈投投资股份有限公司热电厂热源改造项目——配套储煤等附属设施项目全封闭煤库EPC总承包工程传来捷报,成功完成封闭式煤棚钢结构第17轴主桁架中间段吊装及整榀桁架高空拼装,这一重要施工节点的突破,为项目后续推进奠定了坚实基础。
在前期筹备中,项目部高效推进17轴构件制作安装的相关工作:现场加工制作工字钢胎架,为山墙柱、主桁架的拼装提供支撑;借助全站仪精准放样坐标点,完成球形支座与主体结构预埋件的焊接;再由履带吊将构件吊至指定位置,校对无误后焊接固定。同时,预先在山墙构件上焊接檩托板,待山墙构件吊装固定后,配合履带吊完成维护结构的檩条安装。
该项目总用地面积达10.97万平方米,将建设一座不小于150米×228米的全封闭预应力管桁架索网彩钢板煤库,占地面积3.43万平方米,最大顶高约46.18米,储煤量达26万吨,同时包含相关配套附属设施。
